4月28日下午,隨著晉江氣電公司3號發電機平臺傳來起重指揮員歡快的結束哨音,3號發電機轉子順利回穿至發電機膛內,完成了本次3號機組大修的一個重要節點。
據悉,該公司發電機轉子一直存在匝間絕緣低的問題,需在機組大修時運回數千里外的生產廠家處理。以往發電機轉子在廠家檢修時間從未低于40天,加上長途運輸?shù)臅r間,整個工期幾乎與機組大修工期平行,每次發電機轉子返廠檢修最讓人擔憂的就是工期問題。
凡事預則立,不預則廢,轉子大修項目更是如此。3號機組大修如火如荼地開展著,發電機轉子檢修當仁不讓成為第一主線。電氣專業接到大修任務后,主管汪明及時召集檢修班成員,對歷年發電機轉子返廠檢修情況進行總結,尋找關鍵突破點,列出問題并調整思路,第一時間制定出符合實際的質量和工期目標。
2月底,大修前夕,電氣專業及時安排人員前往生產廠家進行材料摸底。
3月下旬,轉子運至哈爾濱電機廠后,汪明與公司領導遠赴哈爾濱,與生產廠家高層領導進行面對面交流,現場直接推動問題解決。通過這次高層面對面溝通,材料和檢修工位問題及時解決,為發電機轉子返廠大修打造了一個良好的開端。
3月22日晚上,3號發電機轉子提前到達哈爾濱電機廠,電氣專業及時安排檢修工程師石志軍同步趕往哈爾濱,進行檢修期間的盯守。通過每天編制轉子大修日報、建立大修微信群等溝通措施,保障電機廠的檢修信息能第一時間傳回電氣專業。
4月19日,裝載發電機轉子的運輸車緩緩駛出哈爾濱電機廠,煥然一新的轉子踏上了“回家”的征程。
4月25日,轉子順利“回家”,廠內檢修僅用了29天,刷新了最短40天的歷史記錄。
4月28日10點左右,隨著大修總指揮、公司副總經理桂思玉一聲令下,轉子開始起吊,回穿工作正式開始。工作人員先使用行車起吊轉子到定子勵端,再緩慢開動行車,同時手動葫蘆配合,平穩地將轉子從定子勵端插入定子膛內……整個過程,必須在汽、勵兩側安排專人時刻注意轉子與定子的間隙,防止碰磨,每一步的穿入都要做到精益求精。下午1點30分左右,轉子到達預定位置,發電機穿轉子工作圓滿完成。

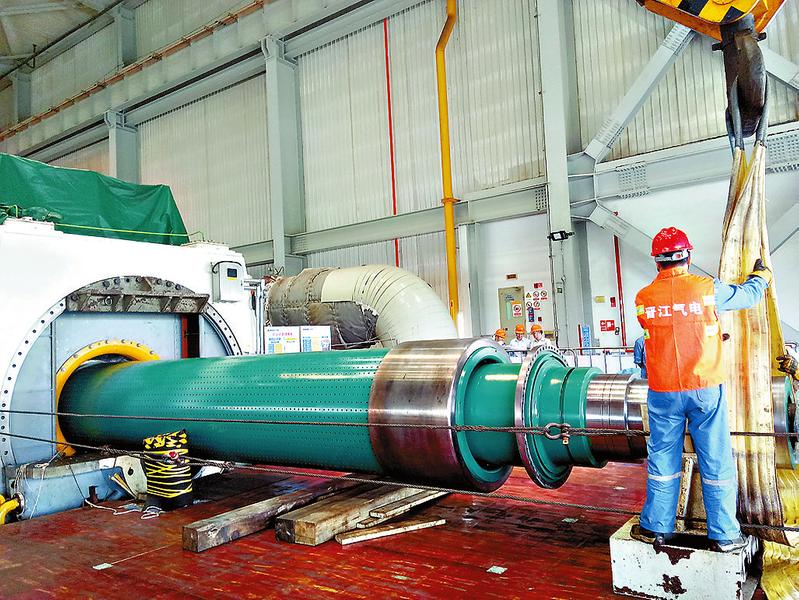

厲兵秣馬,何懼兵臨城下。晉江氣電3號發電機轉子返廠檢修圓滿完成,緊接著又順利回穿至發電機膛內,相比總體大修計劃節點提前了4天,再一次創造(小石)圖為3號發電機穿轉子現場。(汪明 攝)
