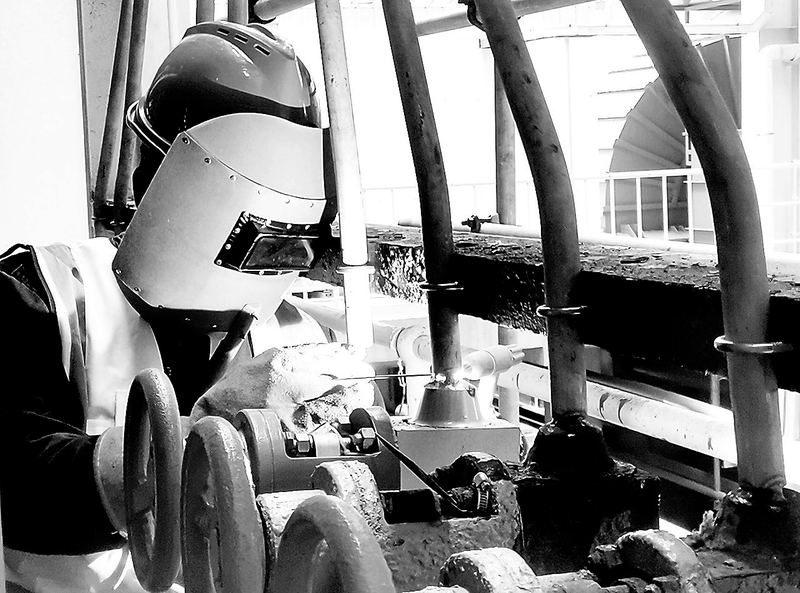

檢修人員正在焊接爐外管
10月15日,計劃35天的晉南熱電公司2號鍋爐及附屬系統B級檢修正式揭開序幕。各級生產部門提前籌備,密切配合,提前準備,在檢修開始前及時辦理入廠參修人員安全培訓43人,布置現場圍欄260米,臨時隔離欄25套,橡膠墊280平方米,腳手架鋼管60噸,扣件1.2萬個,鋼跳板1100塊,并懸掛各類安全宣傳標語橫幅,保證了B修按計劃準時展開。
開工第一天,鍋爐本體系統,一次、二次風機,電除塵配電系統的工作票辦理完成,主要施工作業全面鋪開。設備維護部、運行部各專業、值班人員圍繞B級檢修,全力做好統籌、協調、配合、檢修安全措施。特別是鍋爐、電氣、熱控專業的技術人員,幾乎整天都盯守在一線檢修現場,隨時發現、解決問題,做好檢修的安全質量監督工作。
在B級檢修群里,從早到晚,各種協調、溝通、提醒、警示、計劃安排的信息,幾乎沒有間斷過。
“爐外管施工現場,請注意:焊接作業要有接火盤,且下方還要有隔離措施,任何易燃材料都要清理干凈。”這是設備部經理助理由愛東的提醒。
“現場使用的電源盤電纜、氧氣和乙炔帶,提醒不能直接落地,防止踩踏、絆腳、損傷。須懸掛架設整齊。”這是電氣專業陳嘉楠的及時告知。
“腳手架搭設的強度要及時關注,有問題的管材、踏板、卡扣,一定要提前發現,一個都不能出現在現場,避免造成隱患。”這是鍋爐專業洪國泰的告誡。
眾人拾柴火焰高。B修進入第二天,各項檢修項目有條不紊、穩步推進,成效顯著。二次風機入口膨脹節腳手架搭設完成,二次風進口非金屬膨脹節更換腳手架搭設完成90%,金屬技術監督項目的腳手架搭設完成10%,MGGH出口膨脹節拆除完成20%,給煤機檢修完成15%,外管道保溫拆除完成10%,電除塵變、電除塵和脫硫PC段、脫硝MCC段、電除塵低壓控制,一次風機電機與二次風機電機及變頻器檢修全面展開,本體熱工儀表拆除完成10%。
良好開端,是成功的一半。B級檢修穩步推進,每一天,每一刻,每一項任務,每一個人,都需要各級技術與安管人員精益求精,盯守盡責,牢牢把好檢修的安全質量關。 (周國利 攝影報道)
