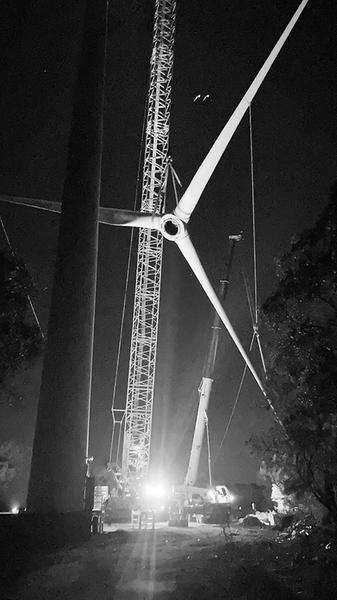

“石井#11風機葉輪已脫離發電機”。11月23日21∶00,福能新能源公司維檢中心第二項目部經理康錦都在維檢中心QQ工作群發出信息后,長舒了一口氣。
石井風電場#11風機葉輪吊裝前,因風機偏航軸承磨損嚴重需更換偏航軸承。而葉輪吊裝是前期工作,由于石井風電場已建成15年,原先用于吊裝運輸的村道,經過15年的時光,道路兩邊建滿了民房,無法再通過大噸位吊車。
在從未碰到的問題面前,大家積極謀思路想對策。在跟施工單位、吊裝單位、村鎮協調后,第
二項目部在維檢中心統一部署下,組織技術人員主動分析討論,加
班加點迅速調整、制定了詳細的現場施工和安全作業方案,將汽車
吊更換為履帶吊,解決了吊車順利運達#11風機機位開展工作的
難題。
因進入大風季節,可開展吊裝工作的窗口期極其有限。該公
司黨員康錦都、董遠生始終堅守在工作現場,帶領運檢人員在嚴格落實兩票三制的同時,對外委人員資質檢查、安全培訓、安全交底等方面進行嚴格把關,克服時間緊迫、任務繁雜等不利因素,全程跟進,保證每個檢修環節的安全和質量都在掌控之中。
經過前期工作籌備,21∶19,#11風機順利溜尾完成,平穩落地。
