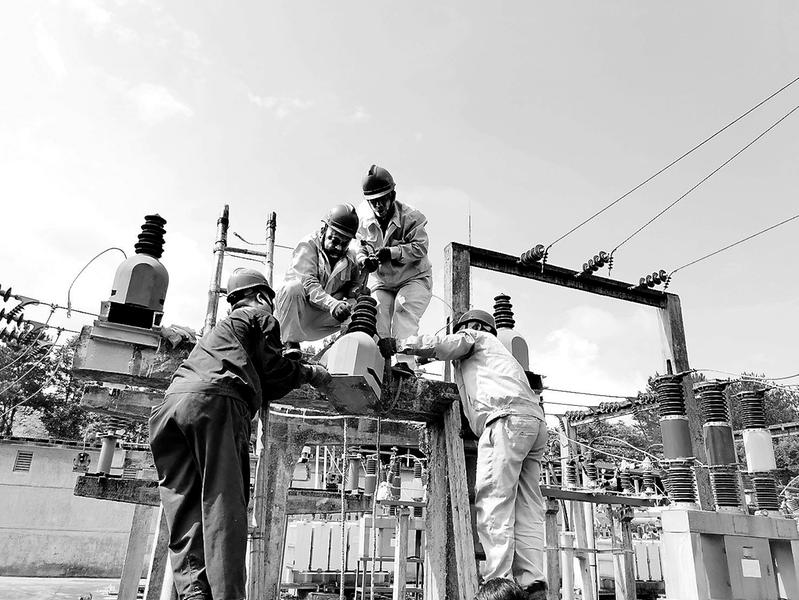

圖為搶修人員正在吊裝電壓互感器 “報告調度,我站II段PT光字牌亮,出現斷線告警,送不上電。”8月9日晚上,一場電閃雷鳴的大雨,打破了福建煤電電力安裝檢修公司銅鑼坪變電站的寧靜,極端強對流天氣造成該公司轄區的35千伏銅鑼坪變電站II段PT出現斷線告警故障。
“送不上電,熔管熔斷,有可能是II段母線電壓互感器被雷擊壞了。”此時正在變電站值班的陳頌和同事在排查設備后,做出了失壓故障的初步判斷。
為保障供電安全,該公司啟動應急預案,科學合理地調整變電站電網運行方式,同時叮囑運行人員密切關注電網的運行情況。
8月10日,該公 司運檢部一上班便立即制定搶修方案,派出車間技術骨干組成搶修隊伍開展搶修工作。車間技術員謝建 玲帶領同事將已檢測好的電壓互感器第一時間裝車運往變電站。
35千伏銅鑼坪變電站II段母線電壓互感器的搶修,牽動著公司領導的心,該公司經理陳健強、副經理吳佳偉也趕赴現場指揮搶修工作。
雨后的陽光特別耀眼,天氣依然異常悶熱,上午9點左右,在做好各項安全措施后,搶修人員開始對II段母線電壓互感器進行更換,他們需要數小時站在水泥構架上接受烈日的“烤”驗。
面對重約100公斤的互感器,想要吊裝至2.5米高的水泥構架上進行電壓互感器的高效更換與調試工作,并非易事,給搶修人員帶來了很大的壓力。搶修負責人林積斌對搶修工作作出簡單分工:“我與方明涵在構架上,老張、達盛站在木梯上配合我們完成互感器的拆除和安裝,謝建玲負責二次接線與調試……”隨后,大家爭分奪秒進行著搶修工作的各個工序,撤除已損壞的互感器,測量與比對互感器的底座,將新的互感器吊上去安裝固定,最后進行二次接線和調試。
由于原先采用的是油浸式電壓互感器,現要更換為干式電壓互感器,接線方式不同,固定設備的孔洞位置變動,搶修人員需要對孔洞位置進行修正焊補。掛著安全帶站在互感器的構架上,想要以一個舒服的姿勢進行安裝幾近奢望,搶修人員花了4個多小時才完成整組電壓互感器的更換工作。搶修人員從構架上下來時,身上的工作服早已被汗水浸透,連續幾小時站在木梯與構架上的雙腳也幾乎麻木了。坐在一邊休息的黃達盛風趣地說:“像我這身材,站在梯子上那么久,太挑戰我的體能與平衡力了。”
下午1點15分,35千伏銅鑼坪變電站II段母線順利恢復了供電,各項運行指標均恢復正常。(張萍 攝影報道)
