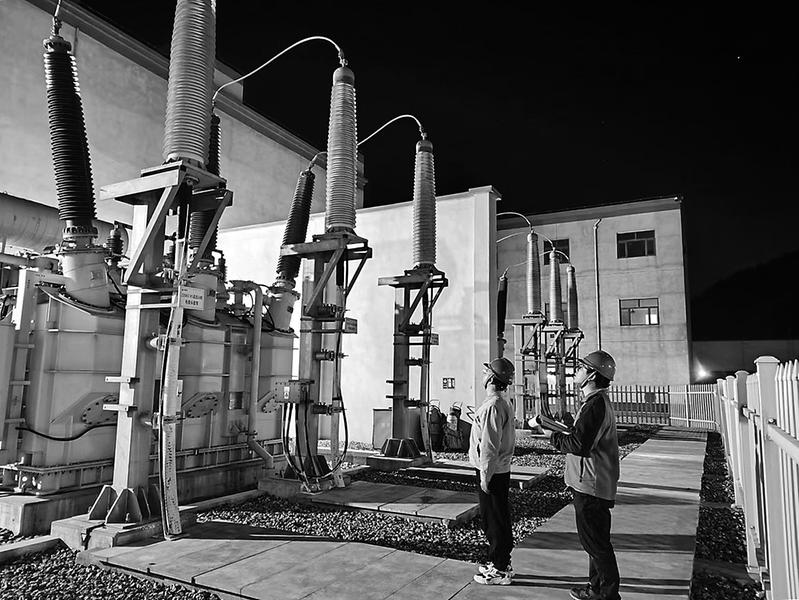

圖為運檢人員正在進行送電前檢查。
3月11日,經過十余個日夜的連續作業,福能海峽公司220kVI回海纜完成搶修并放回海底成功送電,確保了雙回路的全容量送出。
前行路上,我們共擔風雨
1月14日,因錨害事項引起的海纜故障,導致長樂C區項目電氣線路由原雙回路限制為單回路送出。為保障多發電多送出,該公司迅速響應,成立海纜搶修專班,組建技術團隊,聯合施工隊伍,多方力量快速集結,制定搶修方案,為恢復雙回路送出做足準備。
為精準定位故障海纜的位置,該公司組織技術力量趕赴現場,到達現場時卻發現故障點處在狹口區域,水流湍急,加上海上大風和陣雨影響,作業情況不容樂觀,這給潛水員下水、故障點精準定位、搶修船只就位都帶來了極大挑戰。面對實際搶修遇到的困難,該公司迅速優化搶修方案,加強各項安全措施,潛水員面對艱難的作業場所,深潛海底持續摸排故障點,經過一整天的不停摸排,終于確認了海纜斷點,為后續海纜搶修工作提供了精準信息。困難面前,我們披荊斬棘
因海纜搶修需長時間海上作業,2月27日,終于等到了珍貴的連續窗口期。凌晨3點,搶修船只海工一號移船出發至故障點就位,現場叮咚作響的作業聲打破了夜晚的寧靜。這邊海纜打撈,那邊搭設臨時工棚,遠處無塵制作室布置著接頭制作的前期工作,現場井然有序。
“煩難不避,越是復雜越下細。”在海纜搶修過程中,陸上集控站的值班人員一遍遍配合著海上作業人員進行測距,力求達到熔纖精確合格;在海纜剝套中,加熱校直、光纖熔接工序上的每個人都不遺余力、爭分奪秒;在海纜三相中間接頭制作中,“C相海纜接頭制作完畢,開始進行B相海纜接頭制作”“海纜陸側三相接頭均已制作完成”,大家配合默契;在套筒注膠過程中,施工船甲板站滿了人,或手持螺絲刀奮力撬著膠桶,或進行著最后一節套筒的精準安裝……
成果出現,我們持續奮進
隨著海上接頭制作完成消息的傳回,場站現場專業負責人立即下令開展耐壓試驗。絕緣測試、預耐壓、正式耐壓,為盡快恢復送電,運檢人員常常忙到忘記吃飯,在耐壓設備冷卻完成后就立即進行三相耐壓試驗。試驗結束,大家都擠在耐壓設備前,心里的大石頭終于落地了。現場人員立即聯系集控中心:“已成功完成耐壓試驗,請集控中心向調度申請送電。”
3月10日晚上10點27分,“恢復海纜送電!”經過24小時試運行,集控中心逐步將風機負荷切至I回海纜,雙回路送出恢復。
(張苗苗朱思杰黃家杰攝影報道)
