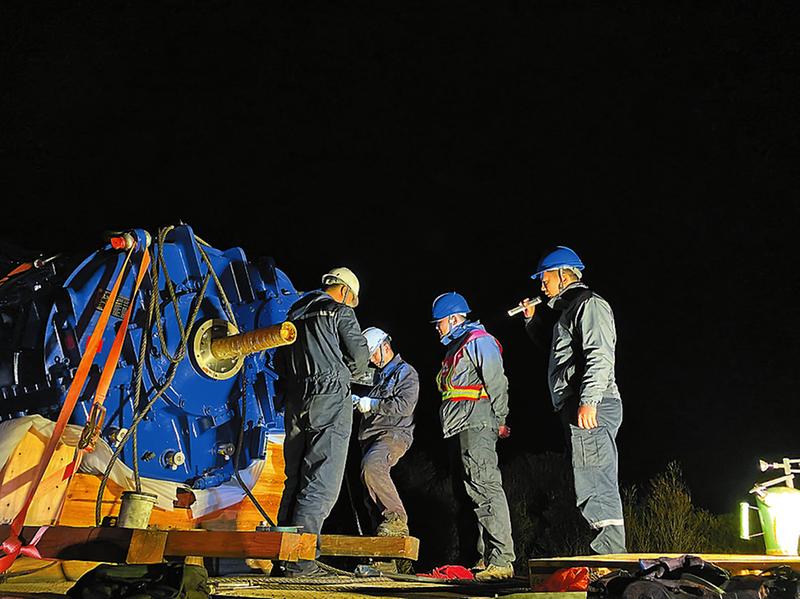

圖為石塘風電場#13風機齒輪箱大部件更換現場。 “風速符合規定要求,可以啟動吊裝設備。”“再次檢查下吊件上的纜風繩是否固定完好。”在福能新能源公司石塘風電場#13風機現場,風機維檢人員的指揮聲和機器轟鳴聲交織在一起……
1月12日~15日,新年伊始,福能新能源公司領導、維檢技術人員奔赴基層風電場督導指揮風機齒輪箱更換吊裝,拉開了2022年風電“工匠”保障“風機完好、度電必爭”的使命擔當。
作為風力發電企業,福能新能源公司有著“大風吹、風車轉,風車轉、錢兒賺”的美譽。
經維檢人員內窺鏡檢查后,石塘風電場#13風機確認齒輪箱高速軸軸承損壞、低速軸軸承剝落,導致齒輪箱無法運行;大蚶山#2風機齒輪箱行星輪軸承有剝落現象。為避免齒輪箱損傷進一步擴大,需要進行齒輪箱的更換與修理。因正值盛風期,風機大都滿負荷運轉,1臺風機如果停機1天將損失電量4萬多kWh,2臺風機1天損失電量8萬多kWh,每天經濟損失約4萬多元。
時間就是金錢。該公司維檢中心主任林國裕立即組織部門維檢技術人員奔赴現場了解情況,討論研究風機維檢方案,并提出“困難考慮要充足、現場調度要科學、應對措施要周全、防疫措施要落實”的工作要求。
風機齒輪箱拆卸、吊裝不同于其他機器設備,對“天時地利人和”有著更高的要求。風機齒輪箱作為風機重要“傳動鏈”的主設備,拆卸、吊裝需要大噸位吊車,且高空安全吊裝作業風速須控制在8m/s以下,施工前通往安裝現場的道路要清理平整,路面須滿足運輸卡車、拖車和主吊車的移動和停放等。
經風機維檢人員對天氣預報風況變化與風功率預測,符合高空安全吊裝作業風速的天氣在1月13日~15日,錯過這3天的施工窗口期,下一個施工時間要延后10天。而因新冠肺炎疫情防控要求,高空設備更換廠家作業人員進入福建須進行14天隔離監測,與施工窗口期“相碰撞”。
時間緊迫、困難重重。該公司維檢中心一方面認真編制風機齒輪箱更換施工方案,在經過計算優化每個流程的基礎上,采取兩個風電場同時作業的措施;另一方面積極溝通協調高空設備更換廠家,建議廠家調整在其他地區的作業人員經核酸檢測陰性后入場配合完成風機齒輪箱吊裝檢修。
經協商達成一致意見與統籌安排后,高空設備更換廠家作業人員于1月12日上午入場,他們放棄午休時間,在該公司安全管理人員盯守現場保障整個過程安全作業下,從13時施工作業至22時;1月13日5時30分,天還未亮就動工,連續作業至16時,風機齒輪箱備件吊裝全部完成。隨后,吊車轉場至大蚶山#2風機平場地,1月14日組裝吊車各環節設備,做好前期工作準備,并于1月15日順利完成#2風機齒輪箱吊裝。
只爭朝夕加油干,不負韶華再向前。原本需要5至6天時間才能完成的檢修工程量,在大家努力下3天就完成了,效率提高了近一倍,將看似不可能完成的任務完成了。(曾武攝影報道)
