三個月“畫”出一個巨大的“圓”
文章字數:730

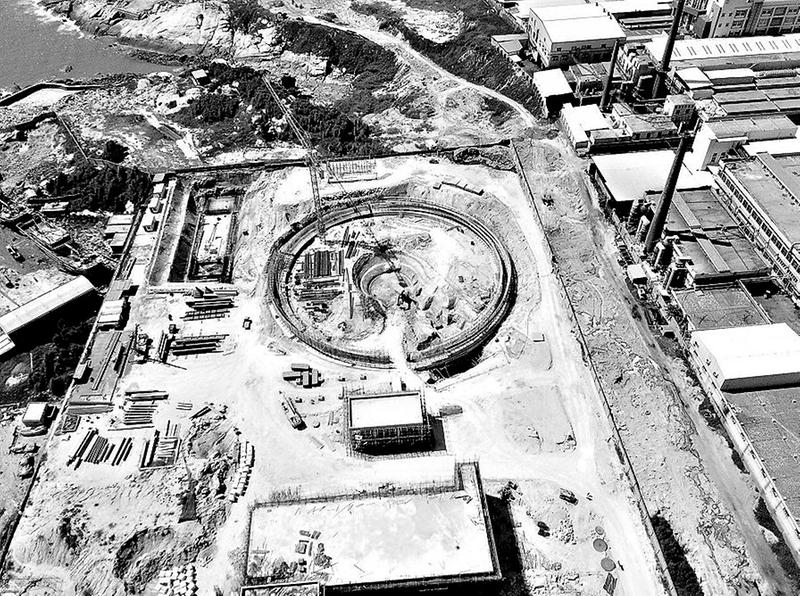

圖為圓煤場的環形基礎鳥瞰圖。

  9月30日晚上22:30,在燈光通明的晉南熱電工地,混凝土罐車穿梭往返,連續十個小時的澆筑后,圓煤場的環形基礎最后一段終于順利澆筑完成。工地上一個巨大的圓形符號圓滿“畫”好。
  圓煤場是晉南熱電工程區域最大的一個圓形建筑,外徑達76.6米,內徑75米,煤場建成后儲存量可達4.8萬噸。此次環形基礎的澆筑完成共計使用鋼筋552噸,混凝土2160噸。
  圓煤場的環形基礎于6月下旬正式開挖基坑。澆筑施工分為6段,每一段長40米的環形基礎從開挖、澆筑底面、架設鋼筋,到安裝模板、澆筑混凝土,耗時始終控制在15天之內。這3個月的施工期,正值福建沿海的酷暑高溫季節,7~8月份,中午時間段氣溫更是經常達38攝氏度以上。別說頂著烈日搬運鋼筋、安裝模板、澆筑水泥,單單站著火紅的太陽下,也會汗流浹背,片刻都難以忍受。參建施工的二三十名員工,安全帽下再戴一頂遮陽帽,脖子或手腕上纏著毛巾,揮汗如雨,連續奮戰,每個人每天從工地出來時,工作服都能擰出水。
  為保障施工人員的安全,晉南熱電的工程管理人員也千方百計地采取各種防暑降溫措施,為一線員工服務:調節作息時間,盡量避開午間高溫段,延長早晚工作時間;每天將足量的綠豆湯、桶裝水送到工地一線員工手里;采購各類防暑降溫藥品,分發到班組和個人。
  施工中,還遇到了排除地下礁石、連日的暴雨排澇和原場地堆積的生活垃圾清理等意想不到的困難。但一切的艱難險阻,都沒有抵擋住晉南熱電建設者的腳步,他們憑借堅韌頑強、特別能吃苦、敢于硬碰硬的作風,連續奮戰,三個月時間,終于按計劃安全順利地將圓煤場環形基礎這個巨大的“圓”完美無缺地“畫”在了晉南熱電的工地上。
  (周國利攝影報道)
